N358 Skieding
Het project Skieding draait om het verbeteren van de verkeersveiligheid en de doorstroming voor weg- en fietsverkeer. Het bestaat uit twee delen: Skieding Zuid en Skieding Noord.
Begin dit jaar zijn we gestart met de werkzaamheden aan Skieding Noord. Dit stukt loopt vanavond de ovonde Folgersteloane tot de nieuwe rotonde in Surhuisterveen.
De werkzaamheden aan Skieding Zuid, het deel van de nieuwe ovonde bij de Folgersterloane en de Drachtsterweg tot het carpoolterrein bij de aansluiting op de A7, is klaar.

Update werkzaamheden
Februari 2026
Aannemer BAM Infra en Wegen is inmiddels begonnen aan de ombouw van de N358 (Skieding) ter hoogte van het traject Surhuisterveen – Opende.
Wat gebeurt er allemaal?
- Allereerst: de nieuwe ovonde krijgt snel vorm. De contouren van de kruising zijn al duidelijk zichtbaar in het landschap.
- De gevaarlijke bochten op dit traject verdwijnen. Dit maakt de N358 overzichtelijker en een stuk veiliger.
- We leggen nieuwe parallelwegen aan. Deze zorgen voor een veilige ontsluiting van woningen en sluiten goed aan op de ovonde.
- Er komt een tweede toegangsweg voor het bedrijventerrein Lauwerskwartier in Surhuisterveen.
- We vernieuwen de fietspasen langs de N358 tussen de A7 en de rotonde in Surhuisterveen.
Foto-impressie aanleg ovonde
Wat gaan we doen bij Skieding Noord?
In Skieding Noord komen parallelwegen, nieuwe fietspaden en een verlegde hoofdrijbaan. De rijbaan verschuift deels naar het oosten bij de Poelbuurt en naar het westen bij Wildveld.
Bij de aansluiting van de Heidelaan en Wildveld op de N358 komt een ovale rotonde (ovonde). Fietsers steken daar straks in twee etappes over, wat overzichtelijker en veiliger is. In het bijbehorende filmpje is ook te zien dat de tweede ontsluitingsweg van bedrijventerrein Lauwerskwartier wordt aangelegd.
De beplanting volgt na afronding van het werk, eind 2026 of begin 2027. Dit geldt ook voor Skieding Zuid en de Uterwei.
Het project bestaat uit 3 fasen.
Fase 1: 5 januari (week 2)
Bestaat uit:
- Het afsluiten en verwijderen van het bestaande fietspad vanaf Wildveld 7 tot aan Scheiding 13 (Poelbuurt).

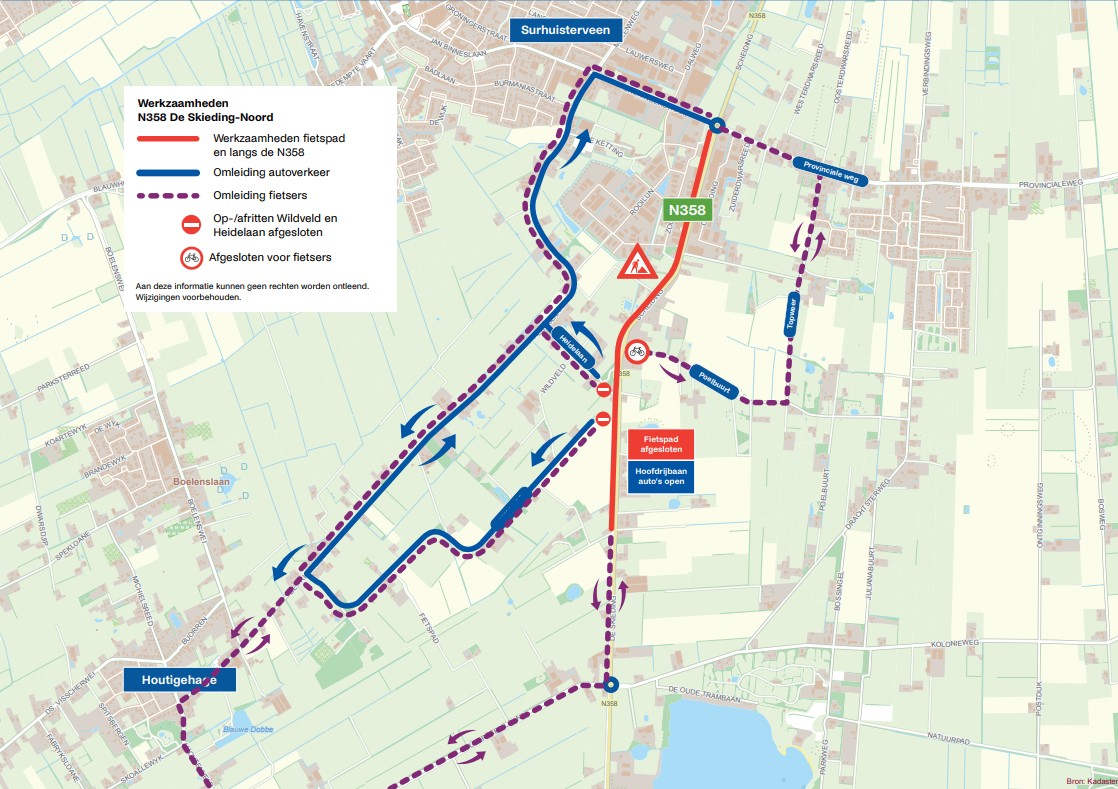

- Invoering van een fietsomleiding (loopt door tot het einde van de werkzaamheden in mei).
- Het afsluiten van de toegang tot de Heidelaan en het Wildveld ter hoogte van de locatie van de nieuwe ovonde.
- Start van het grondwerk vanaf Wildveld 7 tot en met het gebied van de nieuwe ovonde.
- Voorbereidende werkzaamheden voor de nieuwe ovonde, parallelwegen, fietspaden en sloten.

Fase 2:
Bestaat uit:

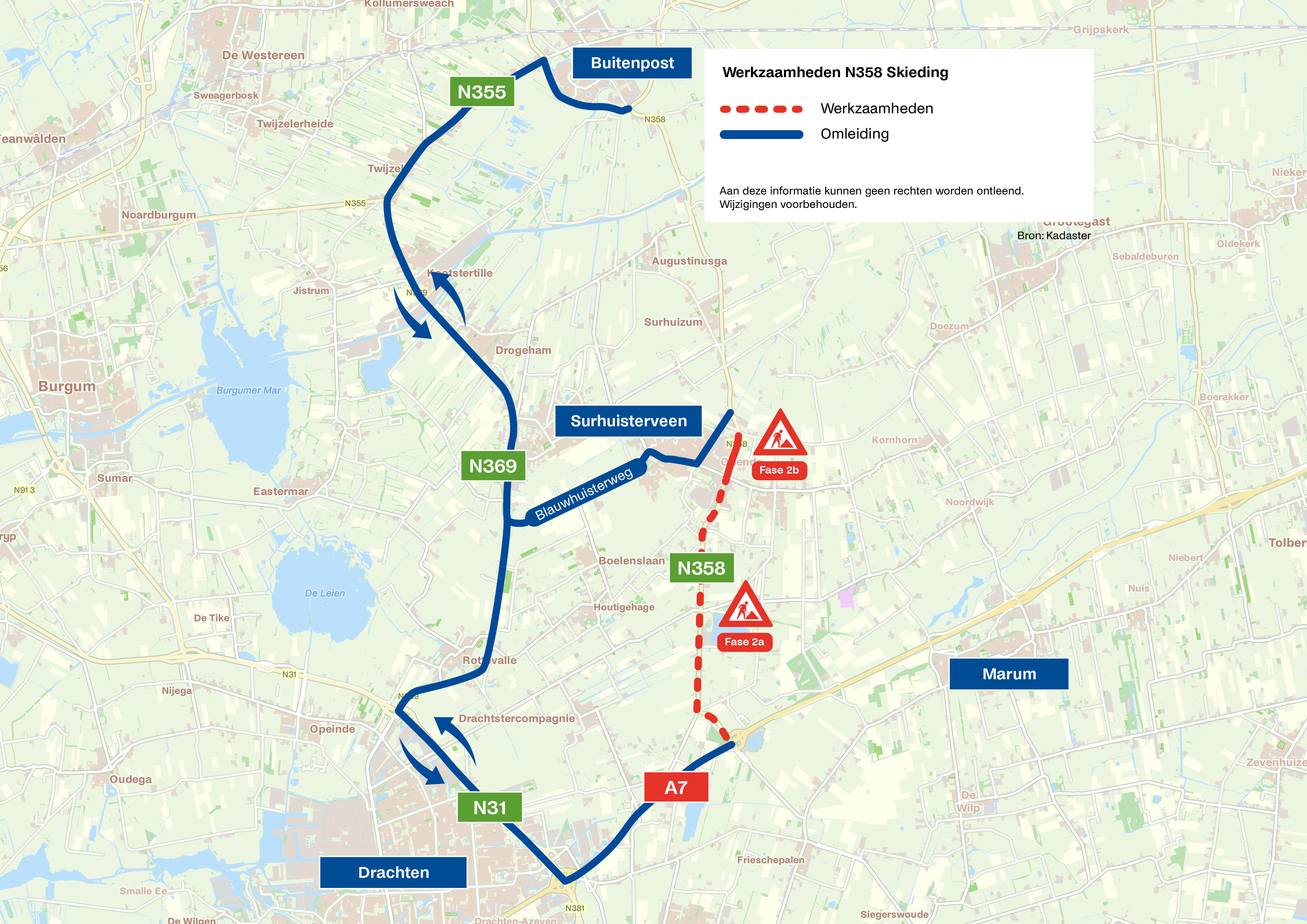

- Afsluiting van de N358 vanaf de ovonde bij de Folgersterloane tot aan Surhuisterveen. Omleidingen zijn van kracht. Hier volgt later meer informatie over.
- Uitvoeren van de laatste werkzaamheden en het aansluiten van de nieuwe hoofdrijbaan, parallelwegen, de ovonde en de fietspaden.
Fase 3:
Bestaat uit:
- Voorbereidende werkzaamheden, uitvoering en aansluiting van de parallelweg Lauwerskwartier.
Naar verwachting zijn de werkzaamheden in mei 2026 afgerond.
